Ngày 12/3, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Phó trưởng Ban thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng chủ trì cuộc họp giao ban tháng 3/2024 về các dự án đường dây 500kV mạch 3 nhằm đánh giá tiến độ công tác thi công cũng như tháo gỡ những khó khăn, vướng mắc về các dự án này.

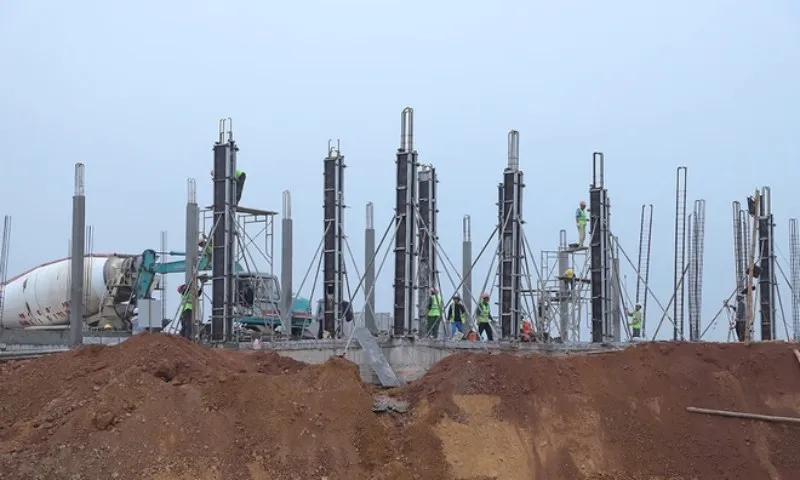

Báo cáo tại cuộc họp, ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết cả 4 dự án đã thực hiện bàn giao mặt bằng được 1.177/1.177 (100%) vị trí móng cột và 160/503 ( gần 32%) khoảng néo, còn 343/503 khoảng néo chưa bàn giao mặt bằng.
EVN đã lên kế hoạch triển khai thời gian tới, phấn đấu sẽ hoàn thành công tác đúc móng trước tháng 4/2024, triển khai dựng cột, kéo dây trước 30/6, đảm bảo tiến độ đề ra theo chỉ đạo của Thủ tướng.
Ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đề nghị ủy ban nhân dân các huyện, các cơ quan liên quan sớm phê duyệt phương án bồi thường về mặt bằng móng cột hoàn thành trong tháng 3/2024 để chủ đầu tư hoàn tất công tác bồi thường cho người dân doanh nghiệp (hiện nay đang thực hiện tạm ứng trước).
Ngoài ra, việc bàn giao hành lang tuyến hoàn thành bàn giao mặt bằng hành lang tuyến không muộn hơn ngày 30/3 để công tác kéo dây lắp dựng được thực hiện đúng tiến độ.
Mặc dù các địa phương cam kết sẽ hỗ trợ tối đa các công tác giải phóng mặt bằng, thủ tục, hỗ trợ thi công, chuyển đổi mục đích sử dụng đất rừng... song Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên cho rằng so với chỉ đạo được các lãnh đạo Chính phủ đưa ra tại các cuộc họp trước, vẫn chưa đạt yêu cầu.
Ông dẫn chứng công tác bàn giao mặt bằng hành lang tuyến đến nay mới chỉ đạt 31,87%. Công tác thi công vẫn gặp khó khăn do thiếu phương tiện, máy móc, thiết bị, nhiều vị trí móng vẫn chưa mở được đường vào thi công.
Bộ trưởng Nguyễn Hồng Diên nói: "Nếu không giải quyết dứt điểm có thể gây ảnh hưởng nghiêm trọng đến tiến độ hoàn thành các dự án vào tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ".
Bộ trưởng Nguyễn Hồng Diên đề nghị các bộ, ngành, địa phương chủ động rà soát công việc liên quan đến chức năng, nhiệm vụ được giao để có thể giải quyết ngay các vướng mắc phát sinh.
Bộ trưởng đề nghị Bộ Nông nghiệp và Phát triển nông thôn tiếp tục theo dõi, hướng dẫn EVN/EVNNPT triển khai thực hiện, sớm hướng dẫn xử lý các vướng mắc phát sinh nếu có trong quá trình triển khai thực hiện.
Lãnh đạo Bộ Công Thương đề nghị các tỉnh đôn đốc, chỉ đạo các sở ngành, các địa phương tại nơi các dự án đi qua phối hợp với Chủ đầu tư tiếp tục tăng cường tuyên truyền, vận động các hộ dân bị ảnh hưởng để các hộ dân đồng thuận, hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến.
Tiếp tục hỗ trợ EVN/EVNNPT trong công tác thi công, xây dựng, chỉ đạo xử lý ngay những vướng mắc phát sinh nếu có.
Bộ trưởng cũng đề nghị UBND các tỉnh hỗ trợ chủ đầu tư và nhà thầu trong việc thỏa thuận, mở đường vào thi công và bãi tập kết nguyên vật liệu để triển khai thi công, đặc biệt là một số vị trí đang gặp khó khăn chưa thể triển khai thi công.
Tư lệnh ngành Công Thương lưu ý EVN/EVNNPT khẩn trương hoàn tất các thủ tục phê duyệt đầu tư phát triển dự án làm cơ sở cho phương án đền bù.
Hồ sơ bàn giao để có căn cứ thứ nhất là mặt bằng; Khẩn trương xây dựng trình khung bồi thường hỗ trợ chung cho toàn dự án nhằm đảm bảo đồng bộ thống nhất.
Bộ trưởng Nguyễn Hồng Diên lưu ý, đẩy nhanh triển khai thi công toàn bộ các vị trí móng trong tháng 3/2024, đảm bảo đủ điều kiện kéo dây để hoàn thành dự án trong tháng 6/2024.
Đặc biệt là phải đảm bảo cả tiến độ lẫn chất lượng kỹ thuật. Tăng cường công tác kiểm tra, đôn đốc các Nhà thầu tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công. Nhà thầu nào không đảm bảo tiến độ phải kiên quyết xử lý theo quy định của pháp luật.
